第一章 工程概述
一、工程概要
(一) 工程名稱:
CF710「環狀線東環段Y29站尾軌(不含)~Y33站(不含) 土木建築及水電環控區段標工程」
(二) 主辦機關:
臺北市政府捷運工程局第一區工程處
(三) 監造單位:
臺北市政府捷運工程局第一區工程處土木第十工務所
臺北市政府捷運工程局第一區工程處水環第二工務所
(四) 細部設計:
台灣世曦工程顧問股份有限公司
(五) 施工廠商:
皇昌營造股份有限公司 / 日商奧村組台灣分公司
(六) 契約金額:
新台幣279億8,760萬元整
(七) 工程地點:
Y29站尾軌之儲車軌約110公尺位於臺北市敬業三路下方。
Y30站位於臺北市樂群二路下方。
Y31站位於臺北市瑞光路下方洲子二號公園旁。
Y32站位於臺北市瑞光路下方大港墘公園旁。
二、工程期限
本工程於114年10月29日決標,於115年3月10日正式開工(NTP),本工程完工日為124年3月7日(3,285日曆天)。
CF710 區段標之主里程碑時間表如下:
| 項次 |
區段標主里程碑內容 |
里程碑日期 |
自NTP(含)起算之日曆天數 |
| |
CF710 區段標通知開工(NTP) |
115年3月10日 |
1日 |
| 1 |
Y29站尾軌(不含)~Y33站(不含)之車站與上、下行線軌道層,提供軌道工程標進場施作。 |
122年6月7日 |
2,647日 |
| 2 |
完成Y30、Y31站及Y32站系統機房,提供機電系統標進場施作。 |
122年12月7日 |
2,830日 |
| 3 |
完成本區段標自動收費區、現金室、PAO、AFC設備室,提供自動收費系統標進場施工。< |
123年6月7日 |
3,012日 |
| 4 |
完成本區段標電梯及電扶梯機坑,提供電梯及電扶梯工程標進場施作。 |
123年6月7日 |
3,012日 |
| 5 |
本區段標工程完工(含水電環控實質完工)。 |
124年3月7日 |
3,285日 |
| 6 |
本區段標工程全部竣工 |
|
商業營運日(RSD) |
三、工程內容
本區段標(CF710標)工程包含2個子施工標,主要工項及工程內容概述如下:
Y29站尾軌之儲車軌約110公尺明挖覆蓋結構及Y30站(含)~Y32站(含)間包括三座地下車站、四段潛盾隧道,包含CF711土建子標及 CF714水電環控子標,相關工程簡述如下:
(一) 子施工標概述
1.CF711 土建工程標:
- (1)尾軌: 明挖覆蓋、地下一層長約110公尺,位於臺北市敬業三路下方。
- (2)Y30車站: 明挖覆蓋、地下二層島式車站,車站長度約117公尺,位於臺北市樂群二路下方。
- (3)Y31車站: 明挖覆蓋、地下三層疊式車站,車站長度約110公尺,位於臺北市瑞光路下方洲子二號公園旁。
- (4)Y32車站: 明挖覆蓋、地下三層島式車站,車站長度約120公尺,位於臺北市瑞光路下方大港墘公園旁。
- (5)潛盾隧道:
- A. Y29站尾軌儲車至Y30站間潛盾隧道長約372公尺。
- B. Y30站至Y31站間潛盾隧道長約878公尺。
- C. Y31站至Y32站間潛盾隧道長約422公尺。
- D. Y32站至Y33站間潛盾隧道長約721公尺。
2.CF714 水電環控工程標:
Y29站尾軌之儲車軌約110公尺明挖覆蓋結構及Y30站(含)~Y32站(含)間包括三座地下車站、四段潛盾隧道之水電及環境控制系統工程。
(二) 其他相關工程
除了以上主要工程項目外,其他的相關工程,如地盤改良及建物保護、監測系統、地質調查、管線保護及拆遷、交通維持、排水工程、道路工程、景觀工程、植栽移植、車站標誌工程、車站設施及裝備、接地網系統工程、配合機電設施需求、假設工程、工地復舊、各界面標間之協調、品質管理、安全衛生及環境保護、其他臨時性配合工程如工地清理、工地設施、施工圍籬等。

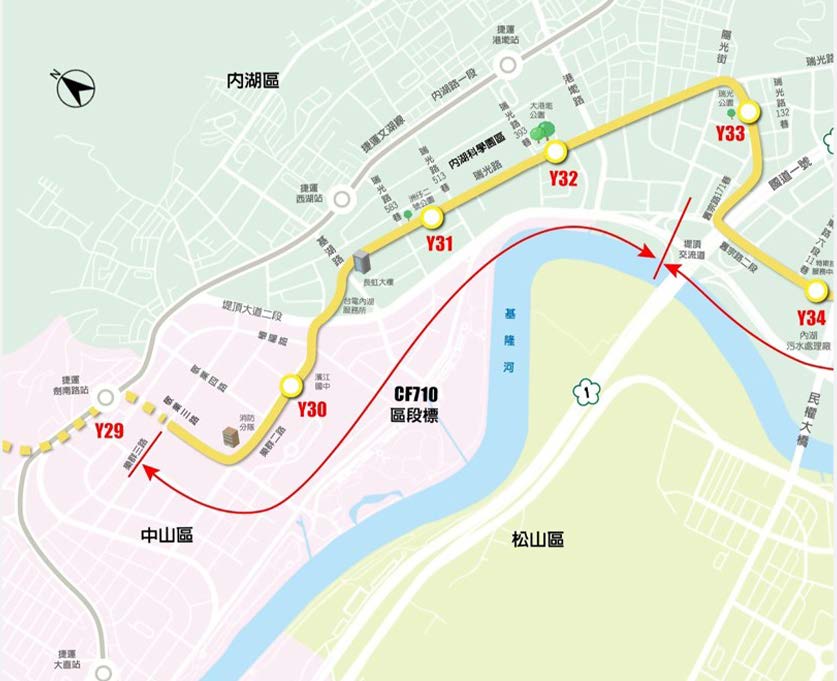

四、CF710區段標工程範圍平面圖
